El gobierno de Chapala presentó el proyecto de cableado subterráneo para el centro de Ajijic, una obra que requiere una inversión total de 30 millones 701 mil pesos. Durante el evento realizado el 10 de abril en la explanada de la capilla de la Virgen del Rosario, el alcalde Alejandro de Jesús Aguirre Curiel informó que la ejecución técnica estará a cargo de la Comisión Federal de Electricidad (CFE) y tendrá una duración estimada de entre seis y siete meses.
Aunque se prevé que las labores inicien al finalizar el presente mes, la fecha exacta de arranque dependerá de las mesas de diálogo que coordinará el encargado de despacho de la delegación, Jesús Escamilla, para establecer el orden de intervención de las calles con los habitantes y comerciantes.

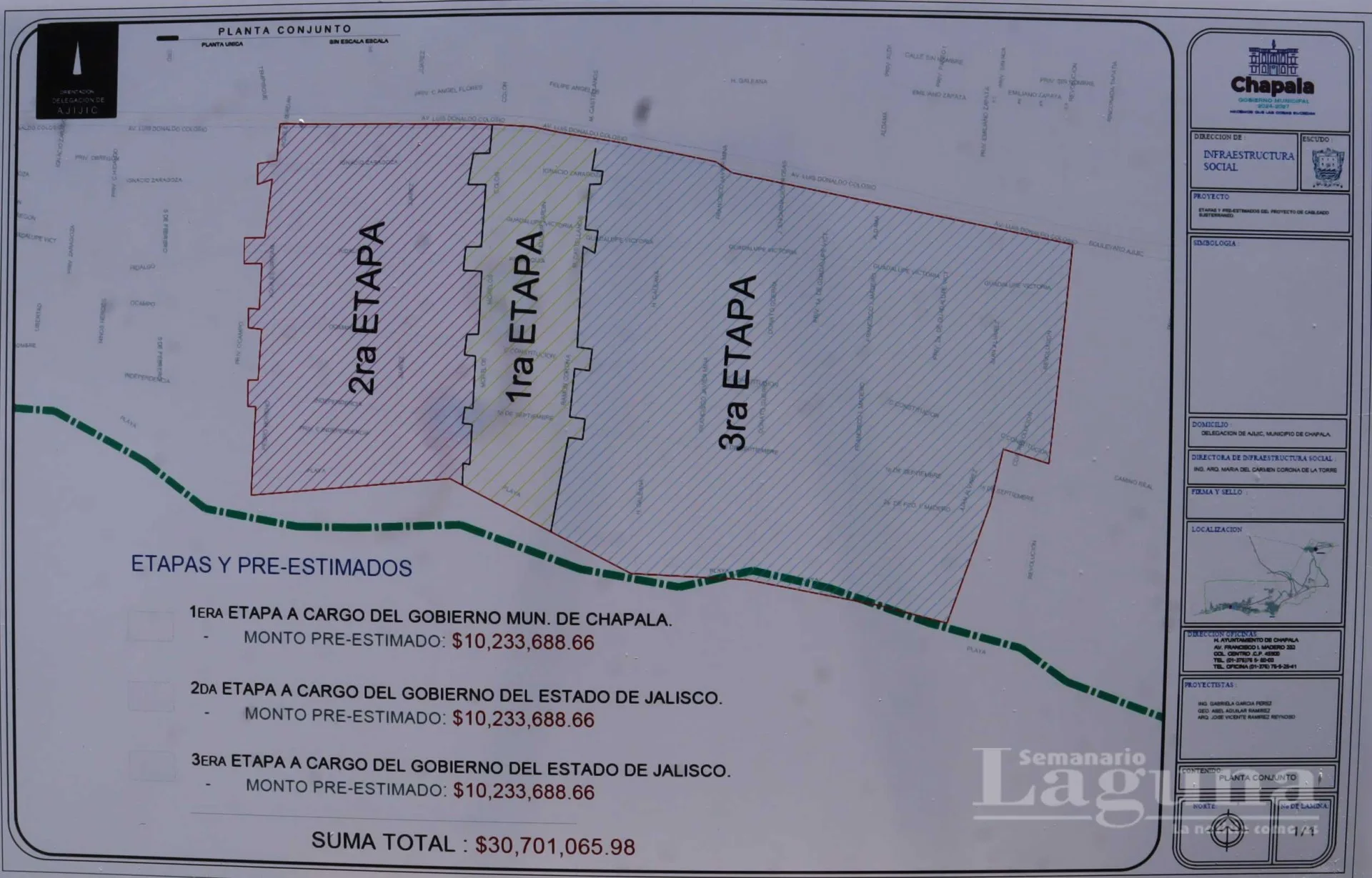

La estructura financiera del proyecto se divide en tres etapas. El gobierno de Chapala cubrirá el costo de la primera fase, que asciende a 10 millones 233 mil 688 pesos, mientras que el Gobierno del Estado de Jalisco financiará las dos etapas restantes. Esta obra forma parte de la gestión de infraestructura en zonas turísticas y contempla el retiro de 149 postes de concreto en un área que abarca 23 manzanas. Los detalles finales del calendario de construcción se publicarán una vez que concluya el proceso de socialización con la comunidad residente.
La rehabilitación iniciará en las calles Colón, Morelos, Marcos Castellanos y sus vialidades intermedias, en el tramo que comprende desde la carretera Chapala–Jocotepec hasta la zona de la playa. Posteriormente, la segunda etapa se enfocará en las vías Pedro Moreno, Aquiles Serdán y Juárez. Finalmente, la tercera fase se extenderá desde Hermenegildo Galeana hasta Juan Álvarez, incluyendo la calle Revolución hasta su cruce con Constitución.

Funcionarios estatales destacaron que este tipo de obras generan un antes y un después en destinos turísticos, al contribuir a la conservación del entorno y fortalecer la infraestructura de servicios. Asimismo, subrayaron la importancia de coordinar esfuerzos entre los distintos niveles de gobierno para concretar proyectos de este tipo.
Aunque se estima que la obra podría concluir en un periodo aproximado de seis a siete meses una vez iniciada, las autoridades reiteraron que los detalles finales serán dados a conocer tras el proceso de socialización con la comunidad.
En el apartado técnico, la CFE instalará 10,245 metros de línea de media tensión subterránea, 6,40 kilómetros de baja tensión y 16,245 metros de ducto. Las labores de ingeniería incluyen la colocación de nueve transformadores sumergibles y la conversión de 1,234 acometidas aéreas a sistemas subterráneos para completar la transición de los servicios de energía en el polígono intervenido.
